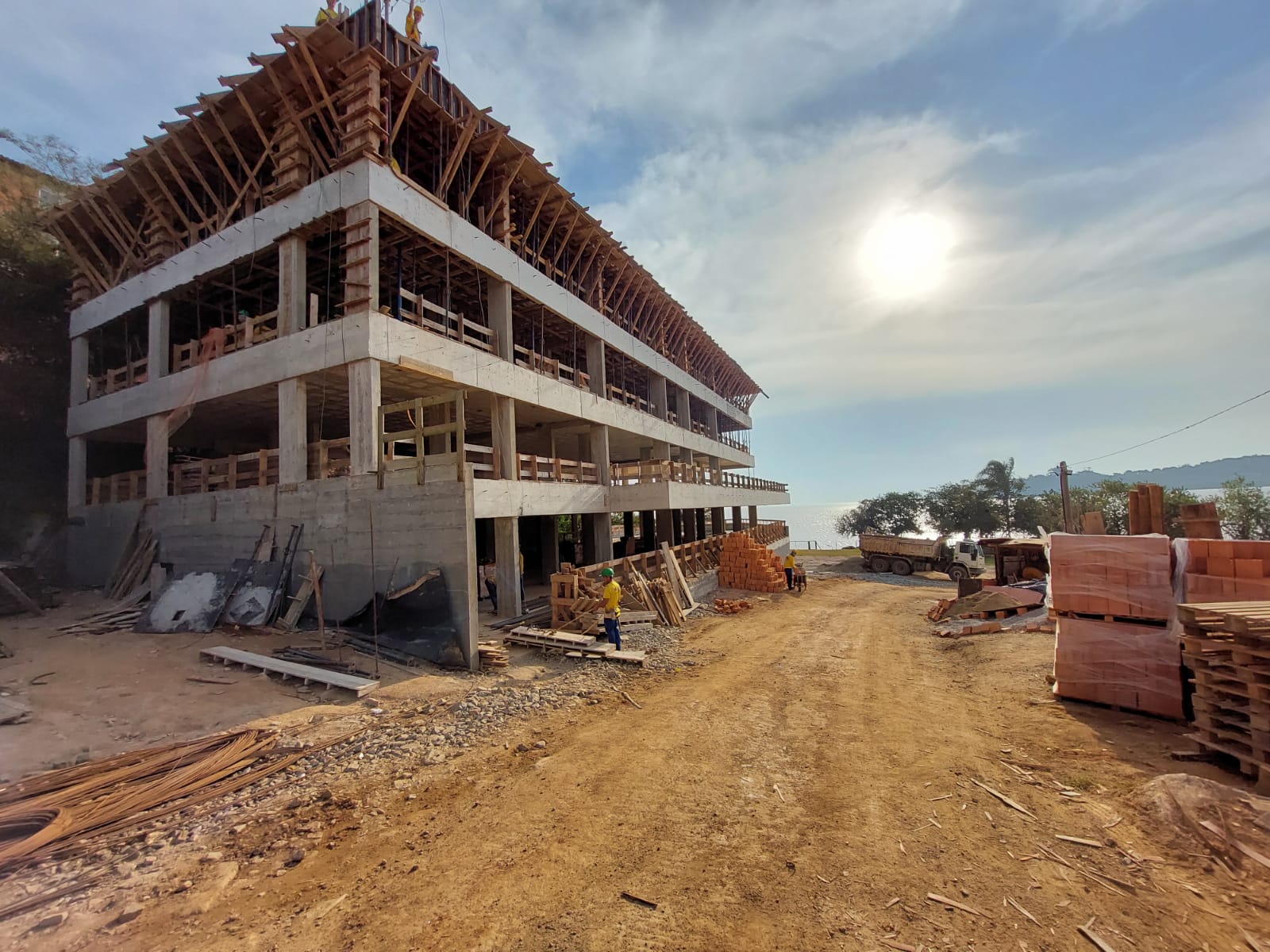

A obra do Felipe Moraes Residence Club está a todo vapor. Confira o andamento!

01 – Serviços iniciais: 70%
02 – Escavação – 70%
03 – Área de lazer – 40%
04 – Infra estrutura – 35%
05 – Fundações: 62,5%
06 – Estrutura: 34,6%
07 – Alvenaria: 7%
08 – Instalações hidráulicas: 0%
09 – Instalações elétricas: 0%
10 – Revestimentos: 0%
11 – Esquadrias: 0%
12 – Pintura: 0%
13 – Paisagismo: 60%
Total: 29,2%
Atividades sendo executadas:
Torre 1: Pilares cobertura/sótão, vigas e laje sótão 100% concluídos. Alvenaria do subsolo, térreo, tipo 1, tipo 2 e tipo 3 em andamento.
Torre 2: Pilares tipo 1/tipo 2, vigas e laje piso do tipo 2 100% concluídos. Montagem dos pilares tipo 2/tipo 3, vigas e laje piso do tipo 3 em andamento.
Torre 3: Detonação de rochas 100% concluída. Será iniciado a montagem do gabarito.
Torre 5: Pilares tipo 1/tipo 2, vigas e laje piso do tipo 2 100% concluídos. Montagem dos pilares tipo 2/tipo 3, vigas e laje piso do tipo 3 em andamento.
Torre 6: Paredes de contenção do térreo, pilares térreo/tipo 1, vigas e laje piso do tipo 1 100% concluídos. Será iniciado a montagem dos pilares tipo 1/tipo 2.
Torre 7: Pilares do subsolo 100% concluídos. Paredes de contenção subsolo/térreo, vigas e laje piso de subsolo em andamento.
Torre 8: Escavação da área do subsolo em andamento.
Conheça mais sobre o Felipe Moraes Residence Club
