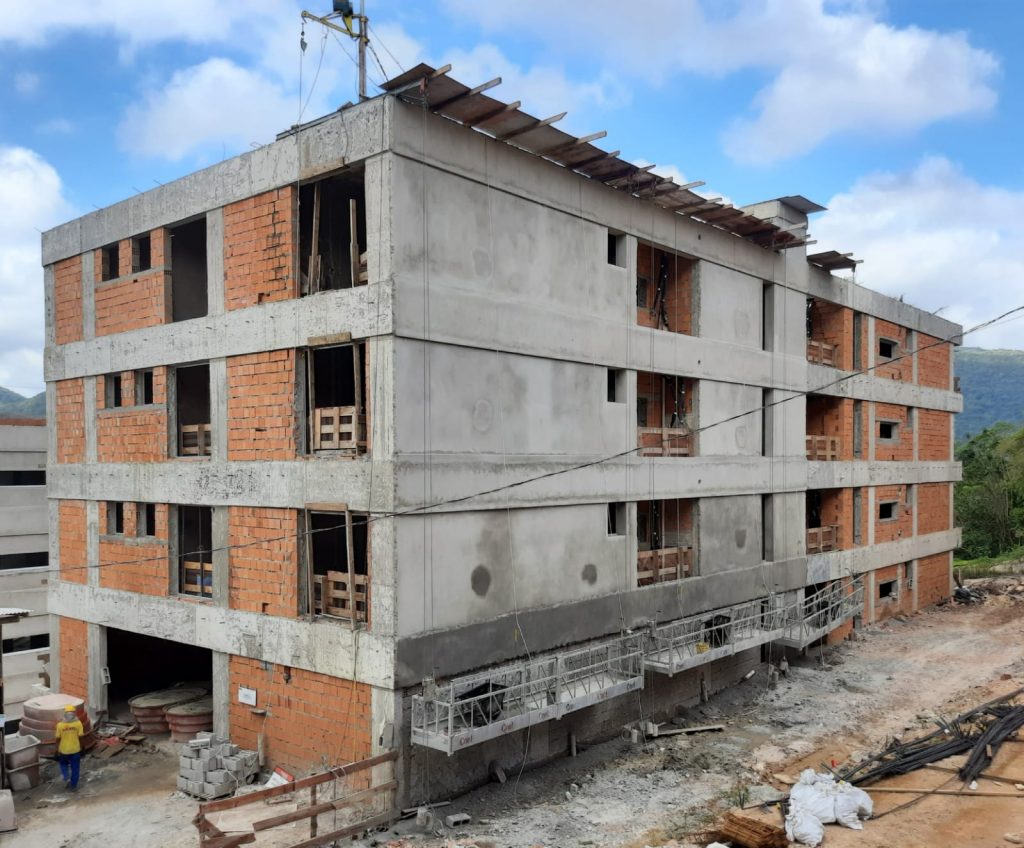

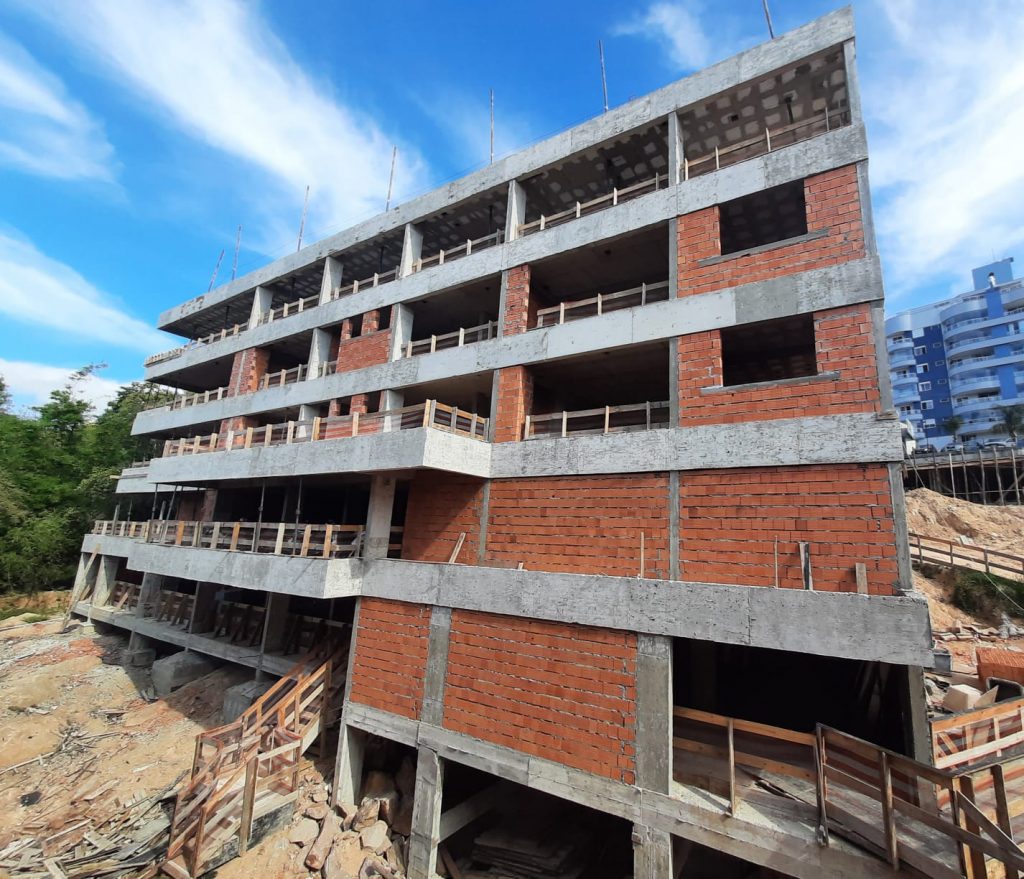

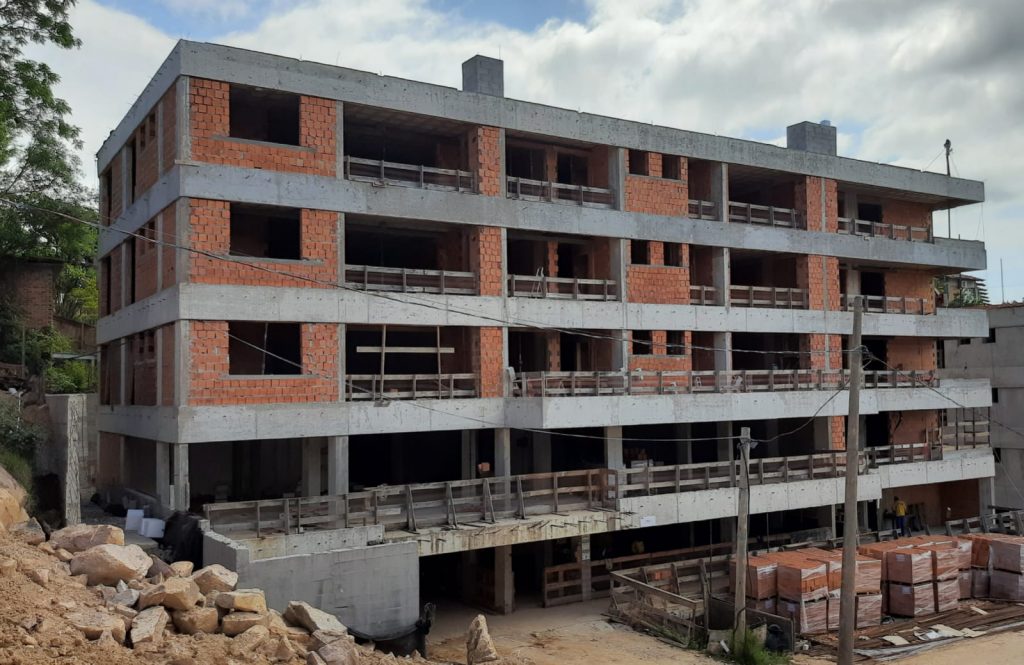

Atividades sendo executadas:
Torre 1: Estrutura e alvenaria concluídas, reboco interno e externo em conclusão,
forro de gesso, revestimento cerâmico e pintura em andamento;
Torre 2: Estrutura e alvenaria concluídas, tubulações elétricas, hidro-sanitárias ,GLP
em andamento, reboco interno e externo em conclusão, contra-piso em andamento;
Torre 3: Estrutura concluída, alvenaria em conclusão, tubulações elétricas e hidrosanitárias , reboco interno e externo em andamento;
Torre 4: Estrutura concluída, alvenaria em andamento, reboco interno iniciando;
Torre 5: Estrutura e alvenaria concluídas, reboco interno e externo em conclusão,
cabeamento, instalações elétricas, hidro-sanitárias, forro de gesso, contra-piso ,
revestimento cerâmico e pintura em andamento;
Torre 6: Estrutura concluída, alvenaria em conclusão, tubulações elétricas e hidrosanitárias, reboco interno e externo em andamento;
Torre 7: Estrutura concluída, alvenaria em conclusão, tubulações hidro-sanitárias e
elétricas em andamento, reboco externo iniciando;
Torre 8: Escavação, fundações e laje subsolo em conclusão, laje do pavimento
térreo concluída e 1 tipo em conclusão, torre de reservatório em conclusão;
